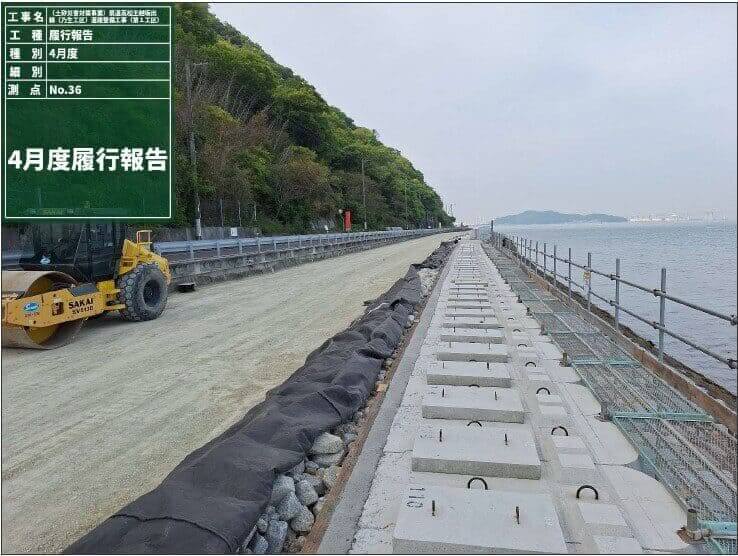

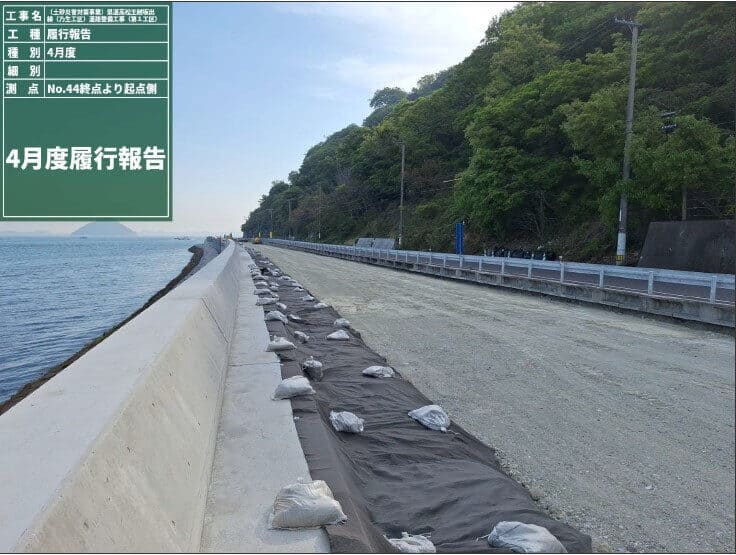

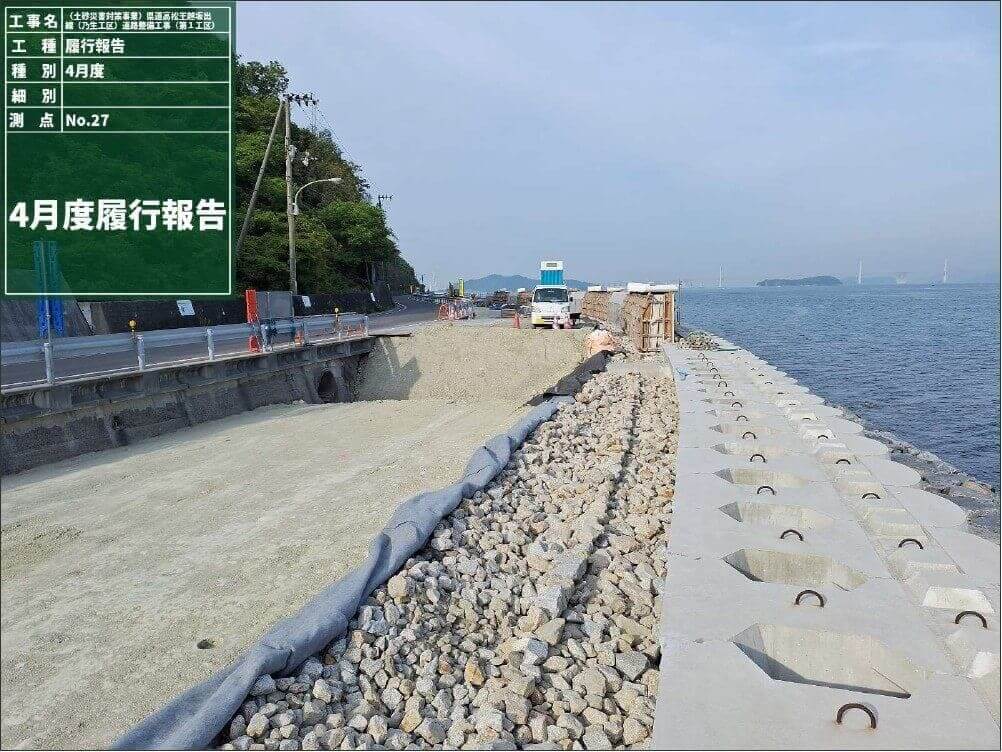

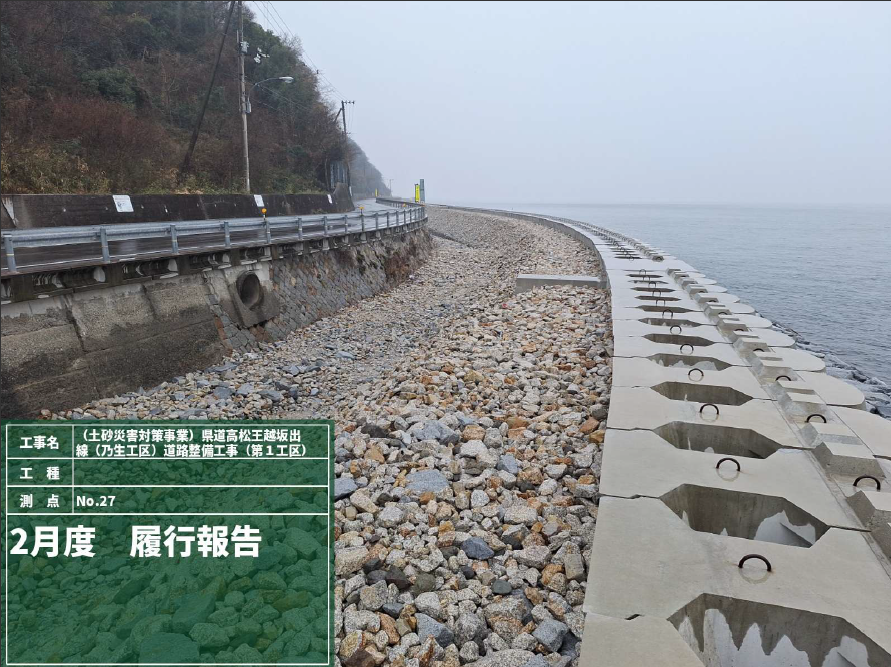

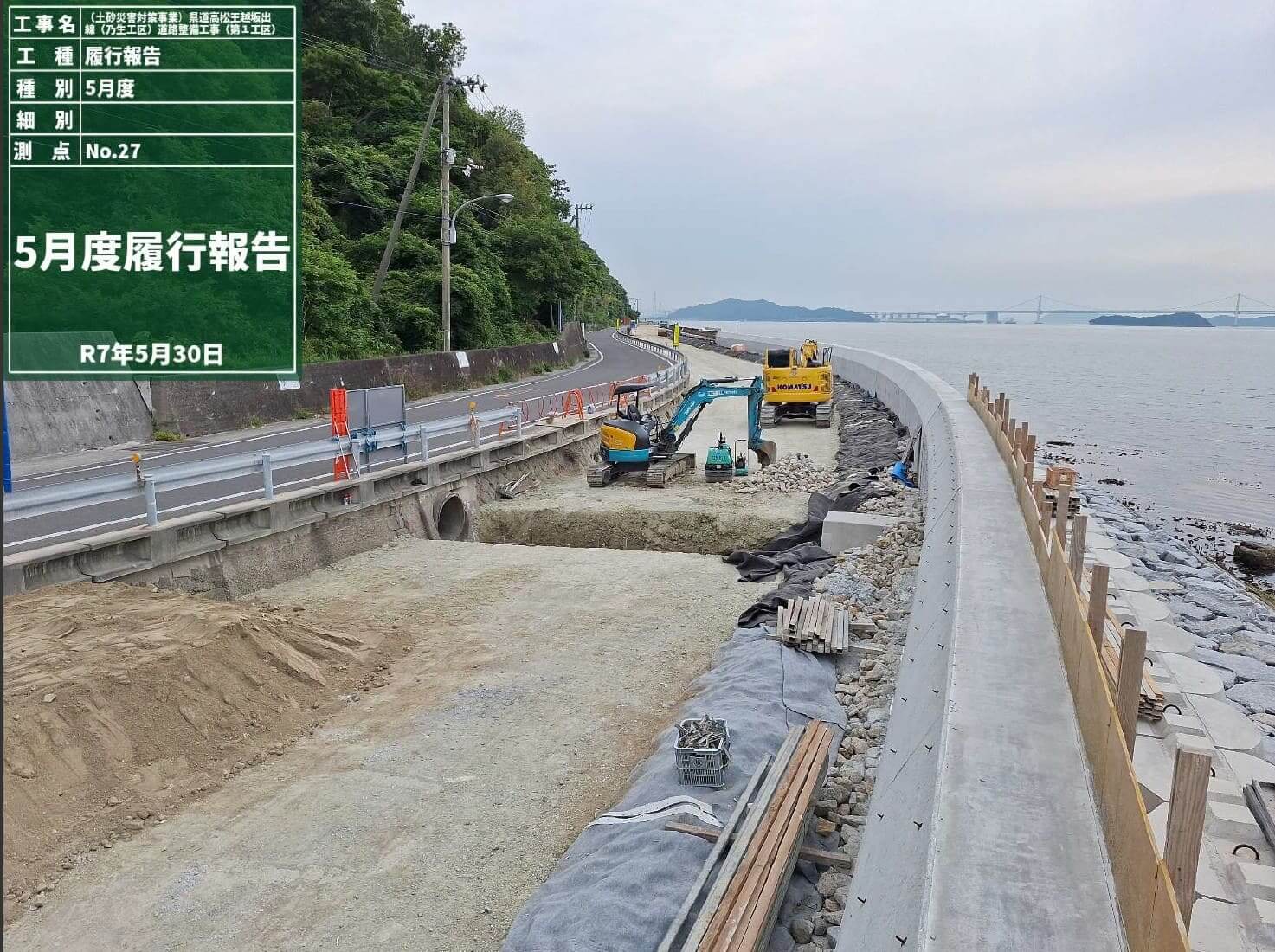

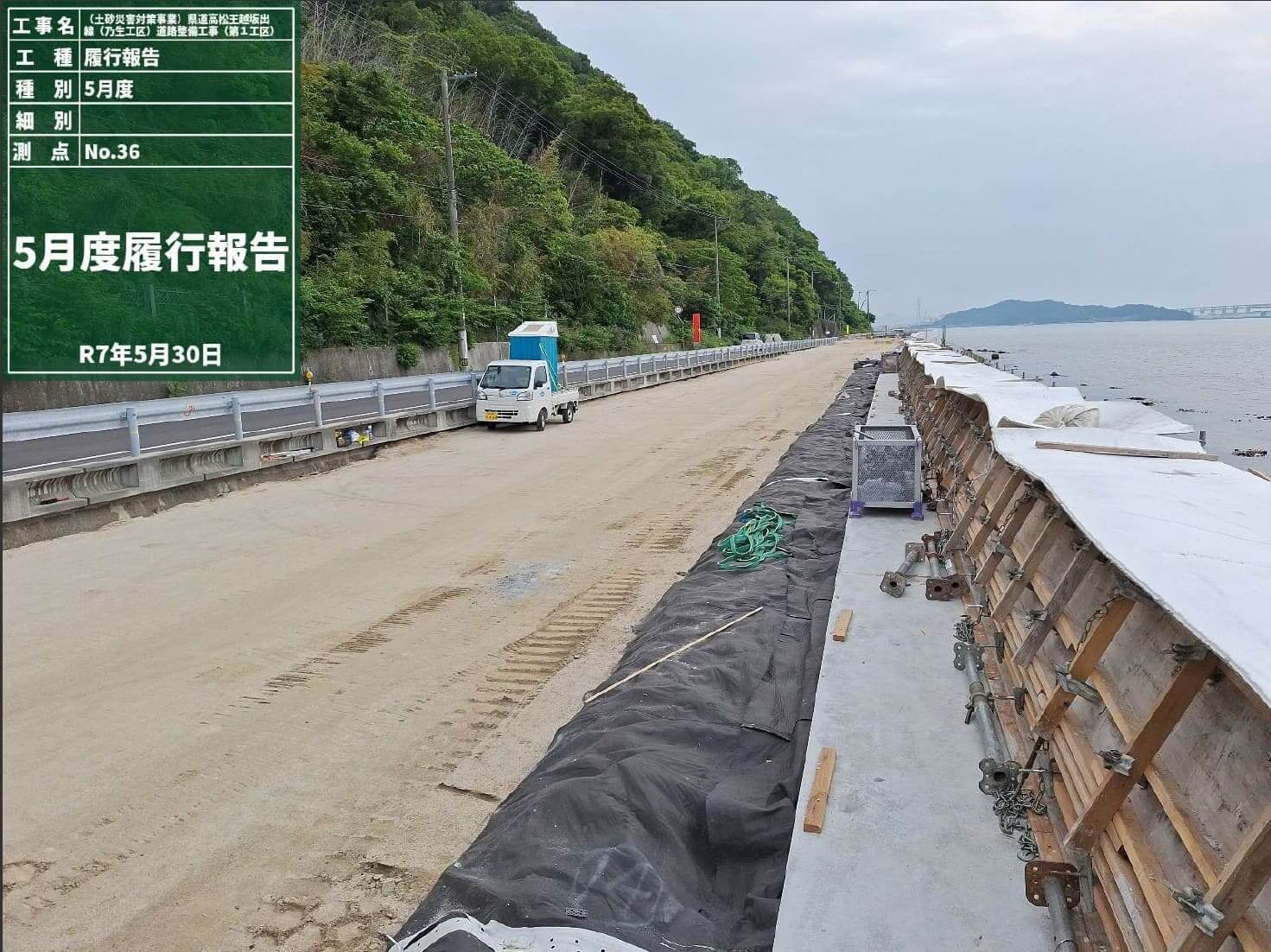

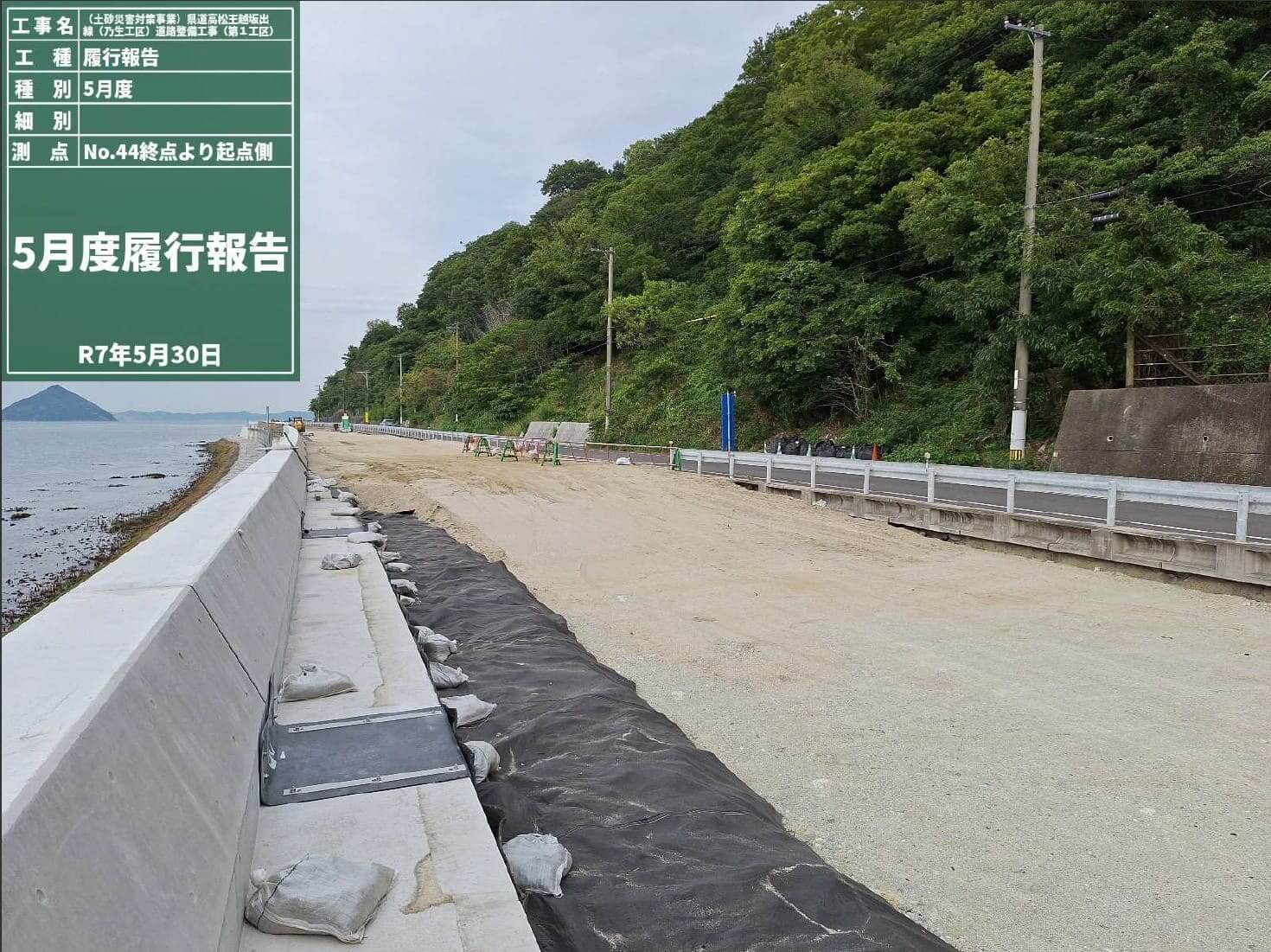

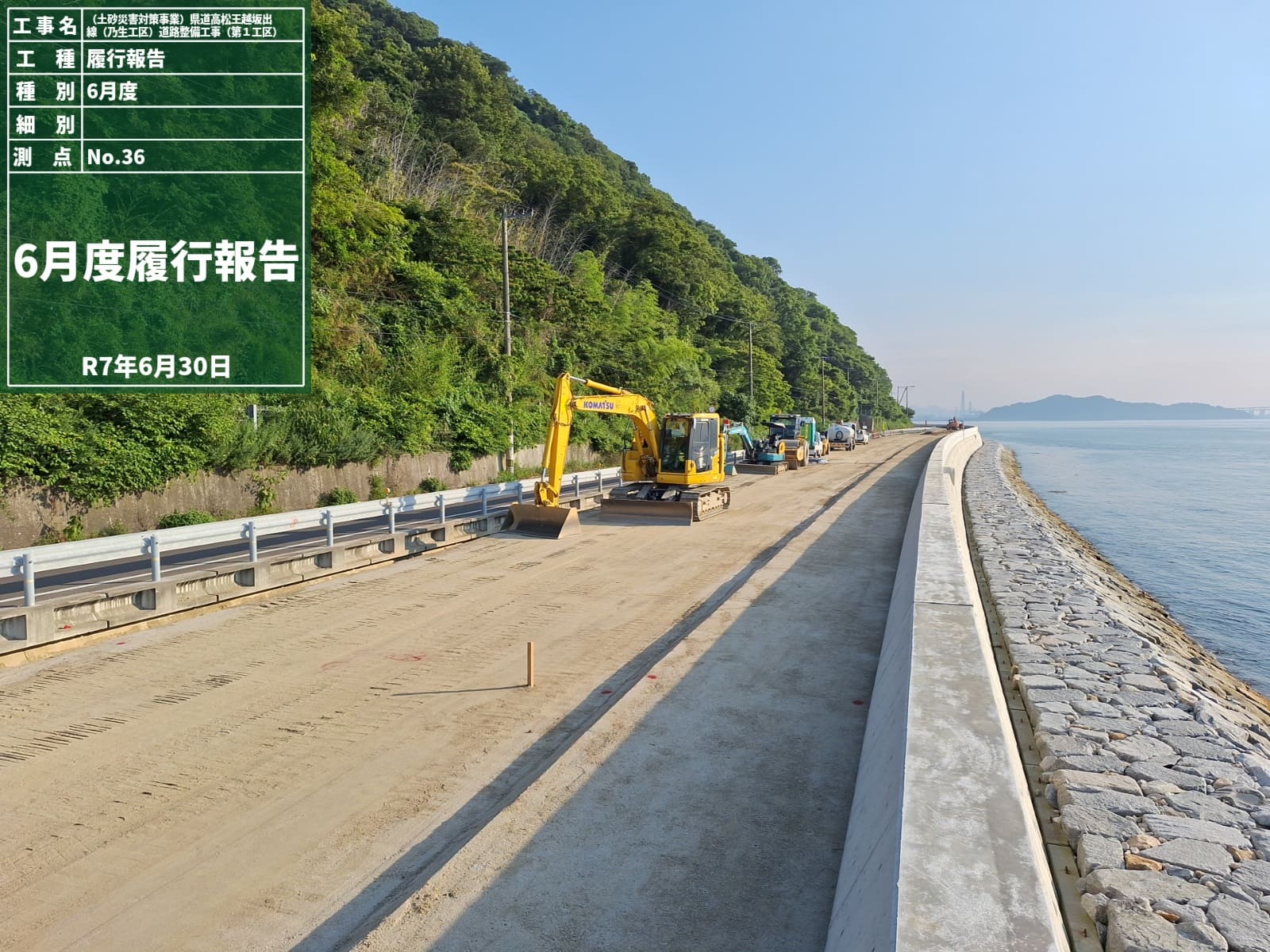

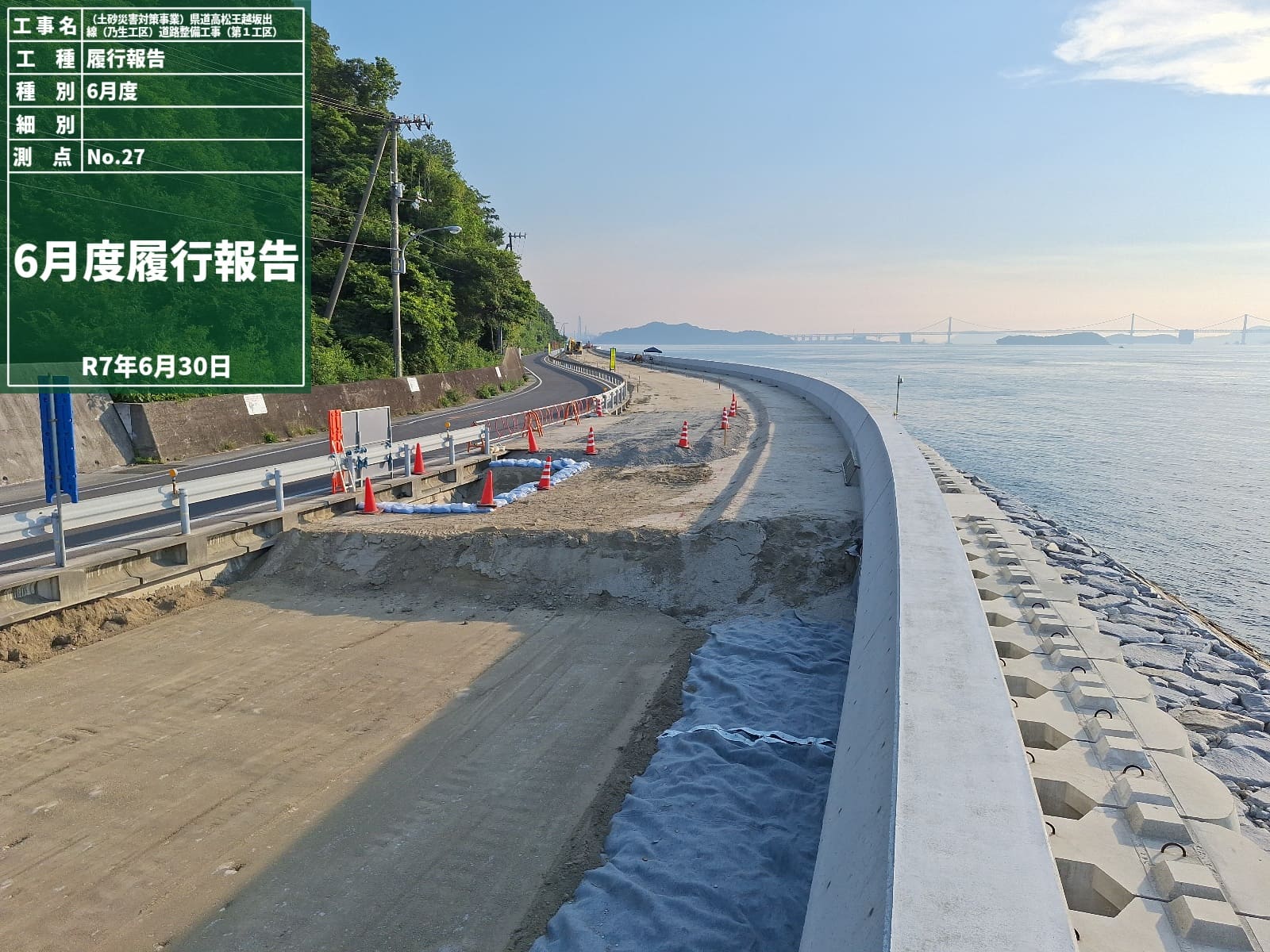

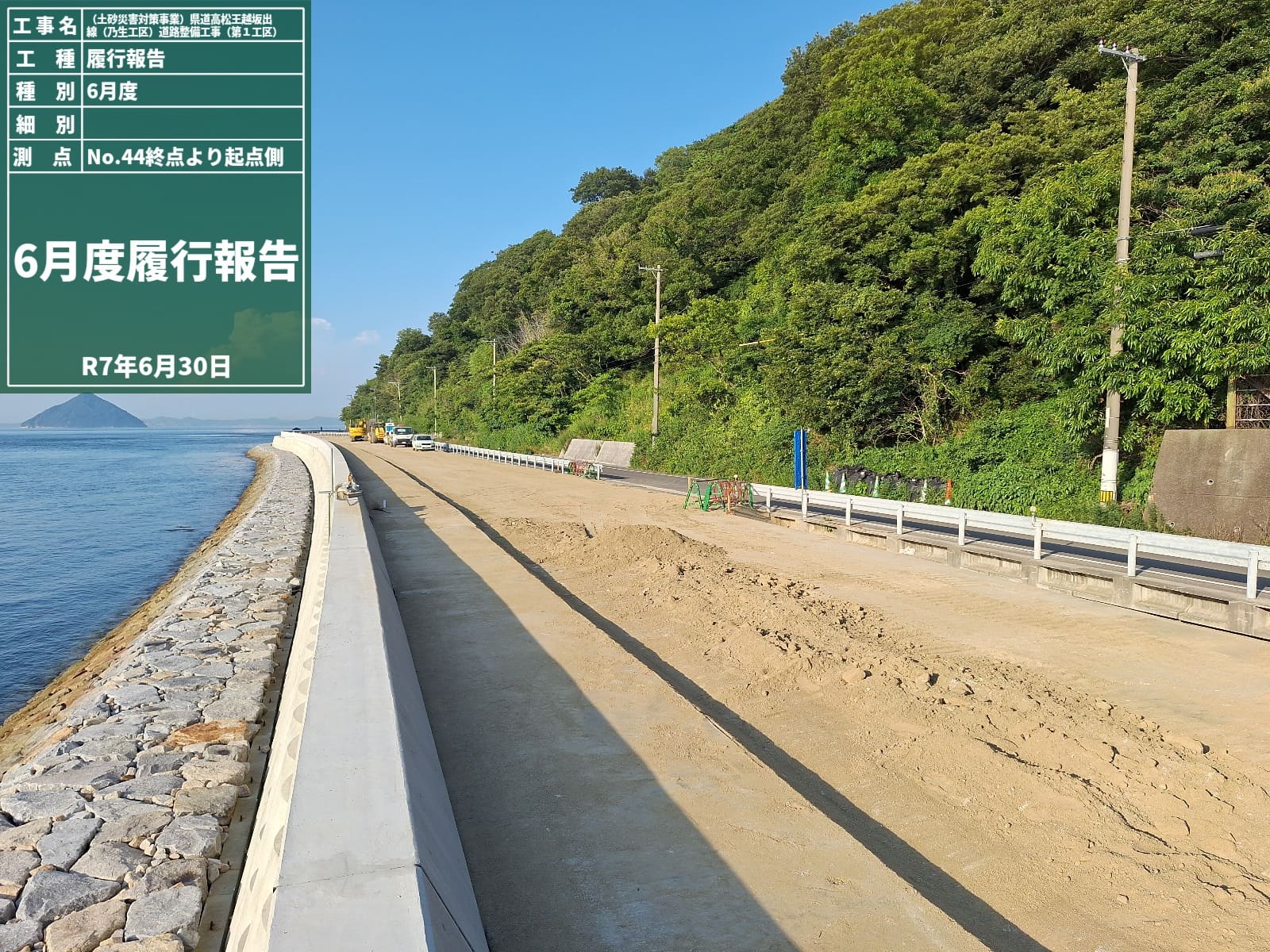

2025年2月末進捗状況

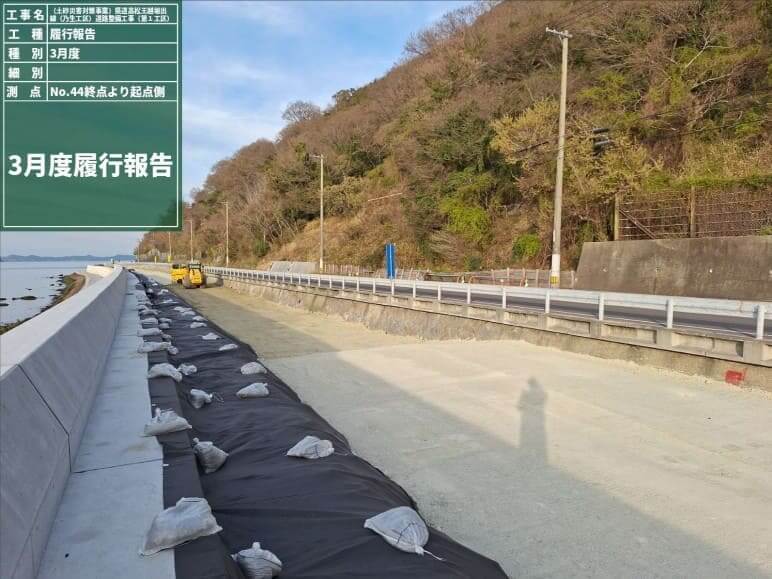

2025年2月末進捗状況

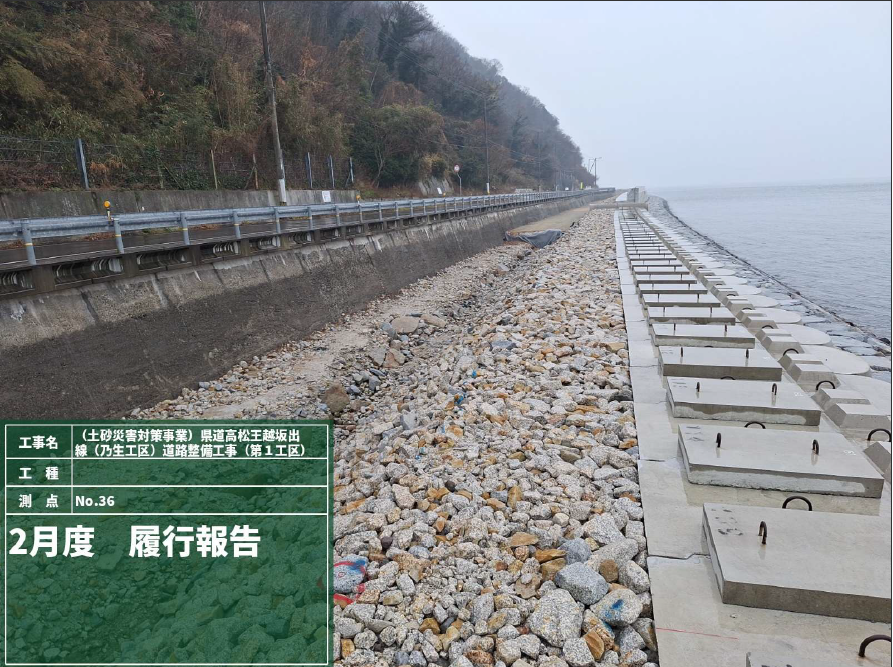

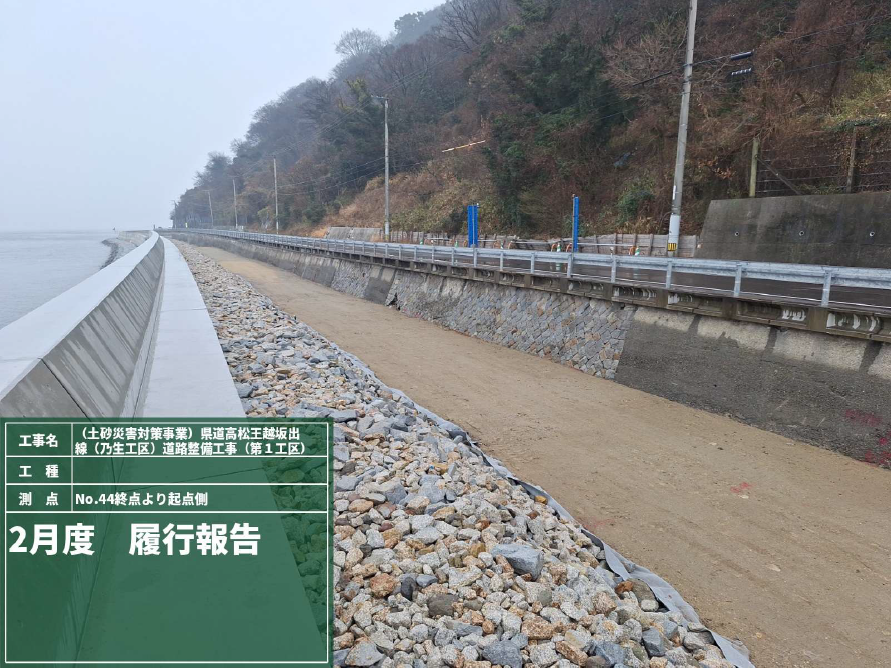

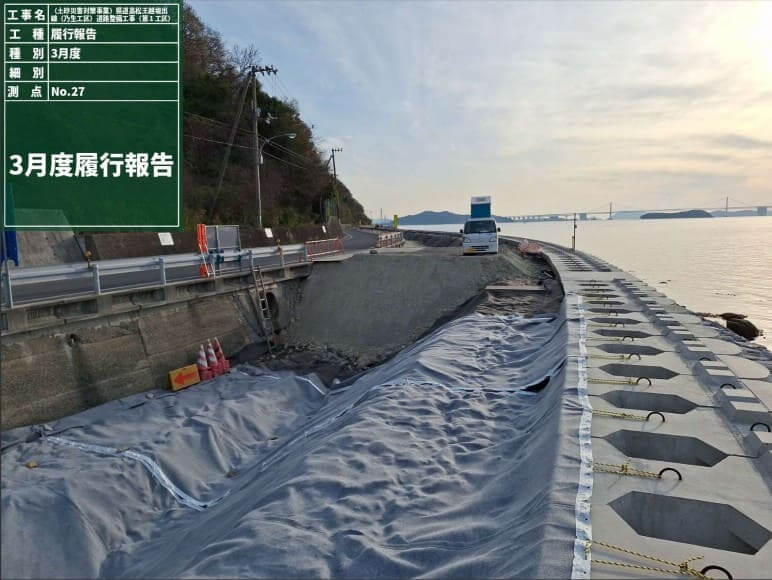

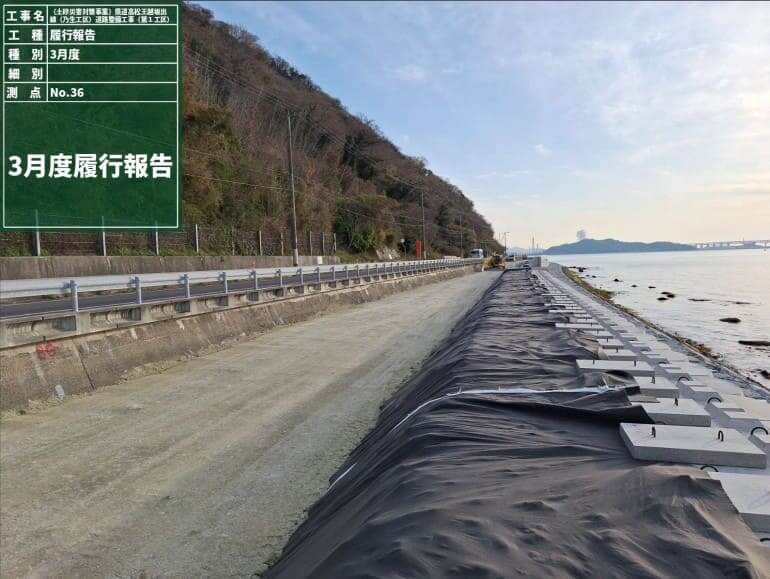

2025年1月末進捗状況

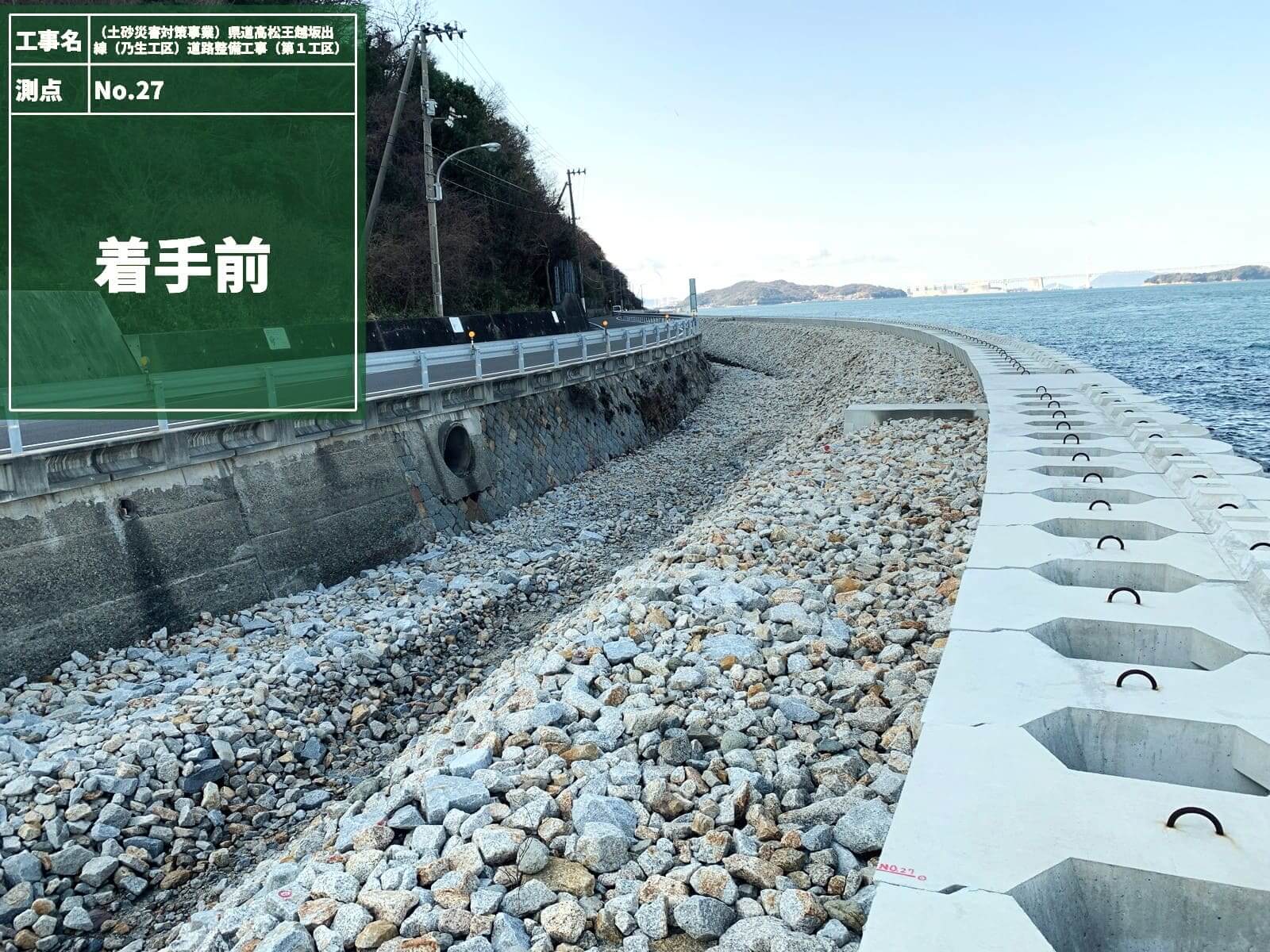

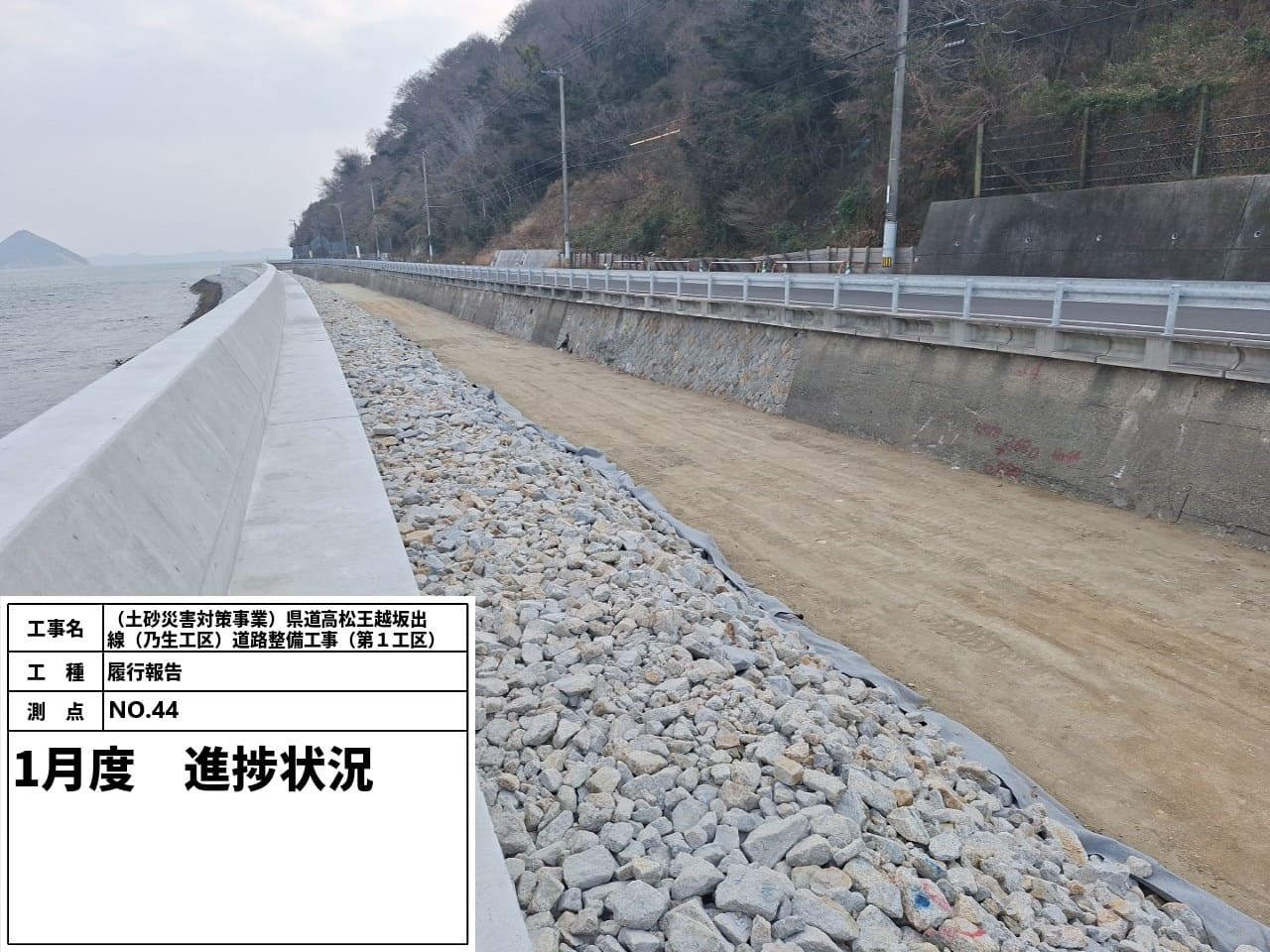

着手前
進捗状況写真撮影位置図
工期 令和7年1月15日〜令和7年7月14日

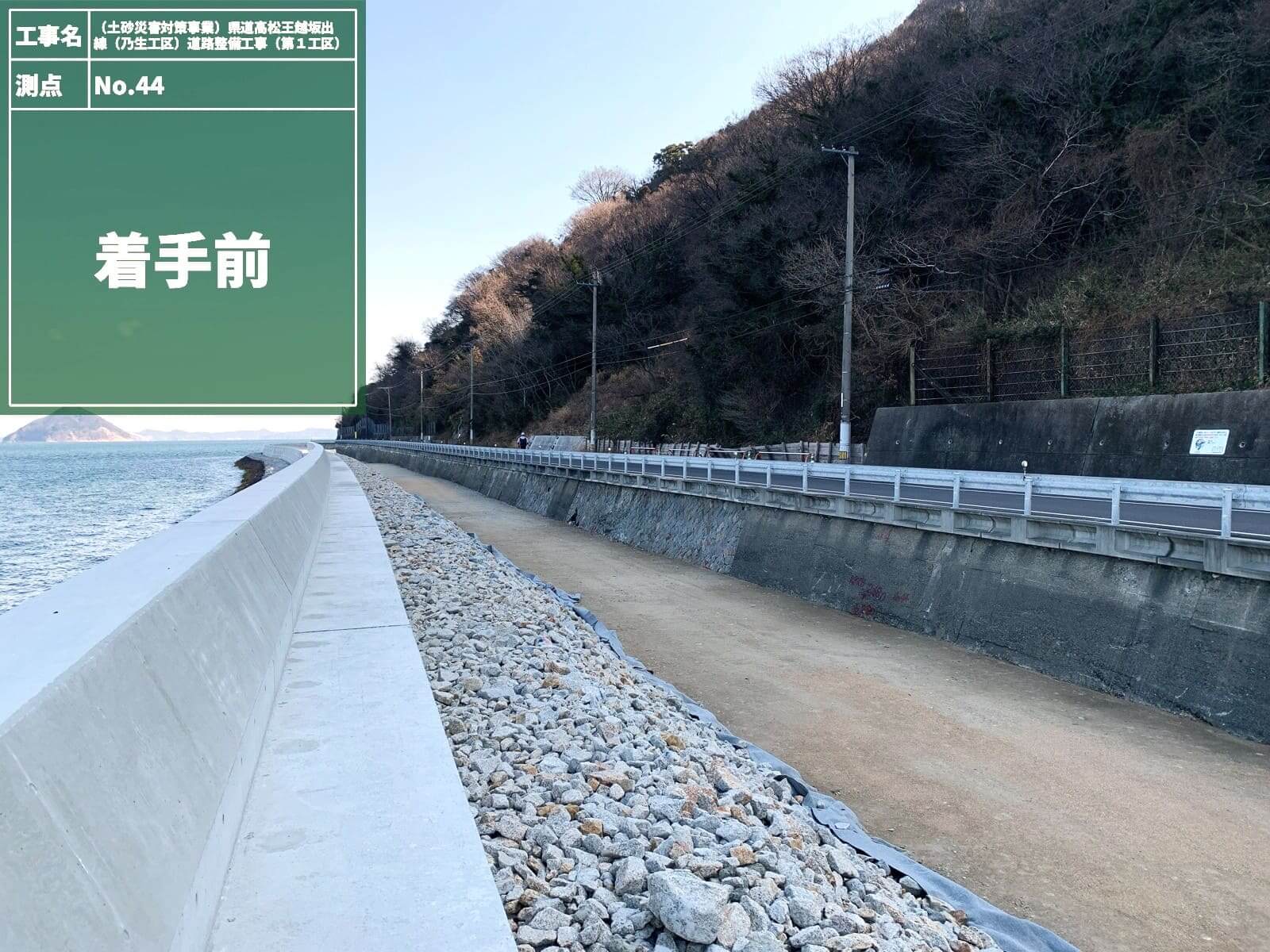

着手前
2024年12月末進捗状況月末

計画進捗率 1.25%
実績進捗率 0.00%
香川県道16号高松王越坂出線を道路拡張するための工事です。
位置図

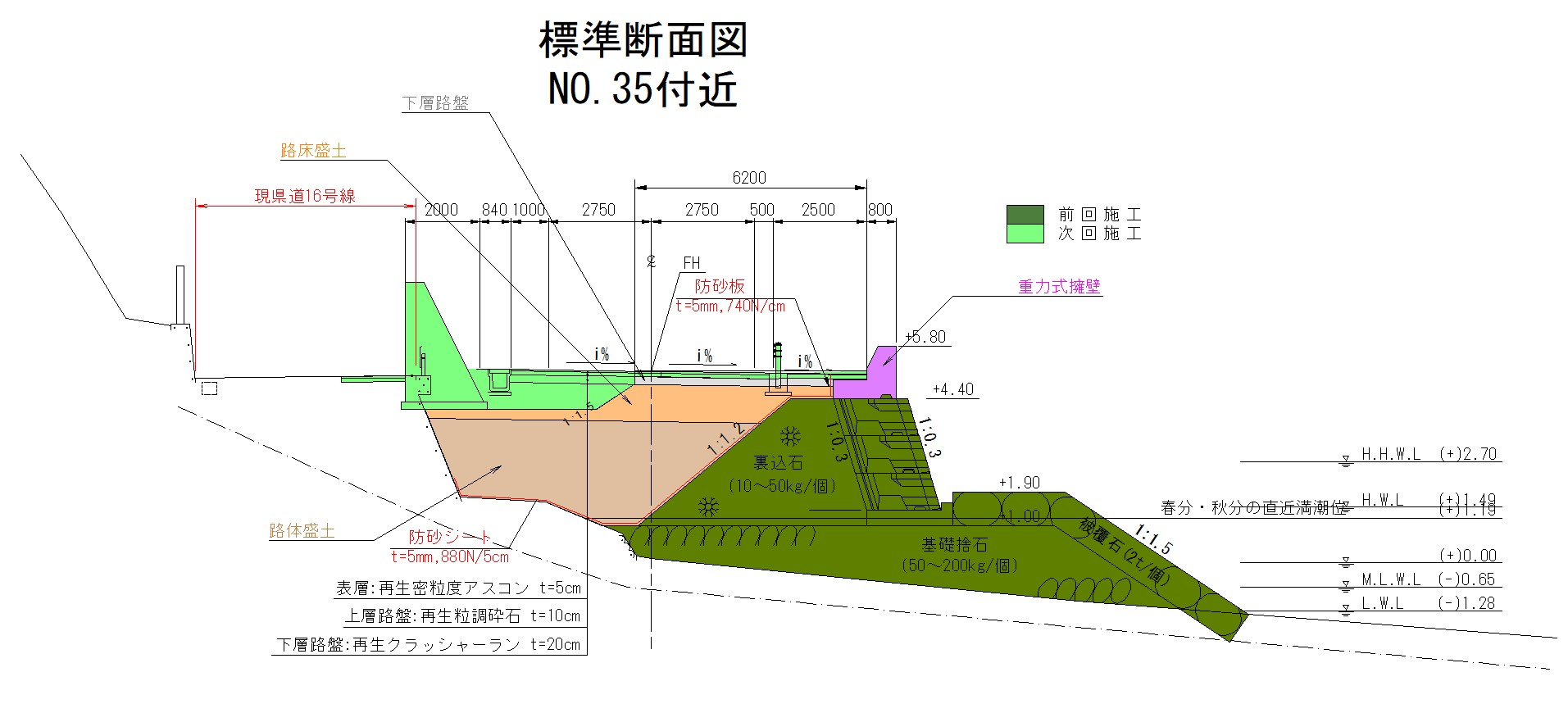

この工事はICT技術を活用し他工事流用土を用いて路体盛土〜路床盛土〜下層路盤の順番で施工します。
路床盛土の途中で海側の重力式擁壁を随時施工します。
ICT施工とは
工事名 | (土砂災害対策事業)県道高松王越坂出線(乃生工区)道路整備工事(第1工区) |
---|---|
発注者 | 香川県中讃土木事務所 |
工期 | 令和7年1月15日〜令和7年7月14日 |
工事内容 |
施工延長 330 m
道路改良 1 式 道路土工 1 式 路床盛土 2,000 m3 路体(築堤)盛土 4,200 m3 不足土運搬 6,910 m3 裏込・裏埋工 1 式 防砂シート 3,225 m2 本体工 1 式 重力式擁壁 290 m3 排水構造物工 1 式 鉄筋コンクリート台付管 11 m 舗装 1 式 舗装工 1 式 下層路盤(車道・路肩部) 1,960 m2 |
工事場所 | 坂出市王越町 |
休工 | 週休二日制 |
工事規制等 | 予定なし(令和7年1月15日現在) |
